| 索引號: | 11341700486288525Y/202204-00018 | 信息分類: | 行政規范性文件 |
| 發文機關: | 宣城市經濟開發區管委會 | 主題分類: | 城鄉建設、環境保護 |
| 成文日期: | 2022-04-18 | 發布日期: | 2022-04-18 |
| 發文字號: | 宣開管〔2022〕60號 | 有 效 性: | 有效 |
| 標 題: | 《宣城經開區開發企業代建公益性項目移交實施細則》 | ||
| 政策咨詢機關: | 經開區建設局 | 政策咨詢電話: | 0563-2626922 |
| 索引號: | 11341700486288525Y/202204-00018 | ||
| 信息分類: | 行政規范性文件 | ||
| 發文機關: | 宣城市經濟開發區管委會 | ||
| 主題分類: | 城鄉建設、環境保護 | ||
| 成文日期: | 2022-04-18 | ||
| 發布日期: | 2022-04-18 | ||
| 發文字號: | 宣開管〔2022〕60號 | ||
| 有 效 性: | 有效 | ||
| 標 題: | 《宣城經開區開發企業代建公益性項目移交實施細則》 | ||
| 政策咨詢機關: | 經開區建設局 | ||
| 政策咨詢電話: | 0563-2626922 | ||
關于印發《宣城經開區開發企業代建公益性
項目移交實施細則》的通知
宣開管〔2022〕60號
管委會各內設部門、駐區分局、街道辦事處、區內相關企業:
《宣城經開區開發企業代建公益性項目移交實施細則》是根據《宣城經開區開發企業代建公益性項目移交管理暫行辦法》(宣開管〔2021〕143號)文件精神擬定,現印發給你們,請遵照執行。
宣城經濟技術開發區管委會
2022年3月14日
(此件公開發布)
宣城經開區開發企業代建公益性項目
移交實施細則
第一條 根據《宣城經開區開發企業代建公益性項目移交管理暫行辦法》(宣開管〔2021〕143號)有關工作要求,為進一步規范移交驗收和接管工程程序,特制定本實施細則。
第二條 具體移交流程為提交書面申請→初步審查→聯合驗收→項目接受,詳見附表一。
第三條 代建單位在工程實體竣工驗收合格后30日內向移交工作領導小組辦公室書面申請移交。
代建項目需提前交付使用的,移交程序可分為初步移交和竣工驗收移交兩個階段。移交內容為實體移交和資料移交兩部分,實體移交為土建、安裝、設備及其附屬工程,資料移交為工程準備階段文件、監理文件、施工文件、竣工文件、竣工驗收報告、項目審計報告、專項試驗檢測報告和工程質量保修書等。
第四條 依據代建合同對移交資料在3個工作日內完成初審,出具初步審查意見書。
第五條 領導小組辦公室根據代建項目類別和特點,組建移交工作組,確定牽頭單位和接管單位。移交工作組需在7個工作日內完成聯審和實體查驗工作,驗收有相關問題的出具整改通知書,限期整改,重新組織聯合驗收;驗收無意見的,出具項目移交證書。
第六條 代建項目移交后,由接管單位及時辦理接管手續,納入日常管理。初步移交后至終驗移交前,日常巡查工作由接管單位負責,管理維護工作由代建單位負責;終驗移交后至工程質量缺陷責任期結束前,工程質量缺陷由代建單位負責修復。若代建單位在接到缺陷修復通知規定期限內未完成修復的,可由接管單位自行修復,其費用從代建單位項目工程尾款、工程質量保證金或監管賬戶資金中扣除。缺陷責任期內未及時修復或出現較大質量缺陷的,質量缺陷責任期予以相應延長。
第七條 若驗收合格30日內未移交的,由宣城經開區管養單位接手日常管養,相應管養費用從代建資金中扣除。
第八條 代建項目移交后,開發企業應委托專人負責工程保修工作,直至保修期滿。在工程質量缺陷責任期內,接管單位負責設施日常巡查,對發現的工程質量缺陷問題由代建單位負責修復。工程質量缺陷責任期屆滿,經書面征求接管單位和相關驗收小組成員意見同意后,才可支付代建單位工程質量保證金。
第九條 為更好監管代建項目的建設質量和質量缺陷期內質量缺陷的修復,項目代建資金的釋放需在項目移交后進行支付,且支付至項目代建資金的97%,預留3%作為項目質保金,待質保期結束,終驗合格后進行支付(如土地出讓合同另有約定的,按照原合同執行)。
若代建項目無代建質保金,發生相關質量問題未處理完成的,開發企業資金監管賬戶和相關資金不予注銷、支取。
第十條 有關審批表格詳見附件,相關流程自文件簽發之日起生效。
附表一:

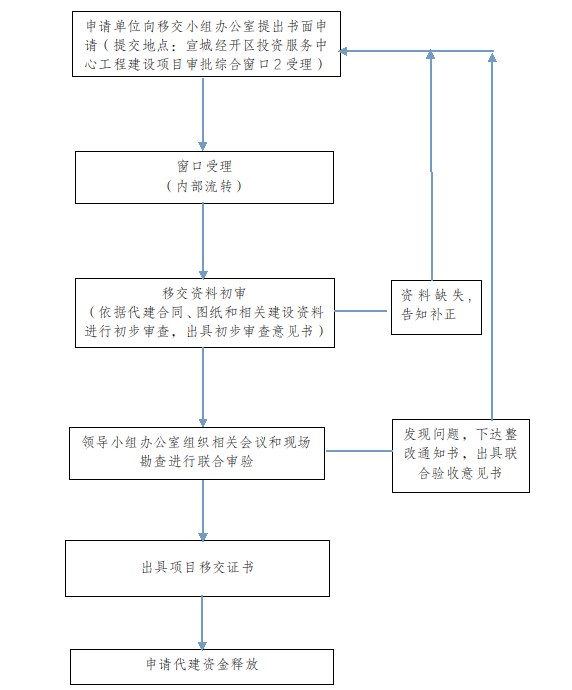

宣城經開區開發企業代建公益性項目移交流程圖:

附表二:
|
移交項目名稱 |
|
||
|
移交項目概況 |
|
||
|
移交申請單位名稱 |
|
項目開工竣工日期 |
|
|
協議約定代建內容主要條款描述 |
|
||
|
移交資料內容 |
|
||
|
資料審查意見 |
|
||
|
審核意見 |
|
||
宣城經濟技術開發區管理委員會
(單位公章)
附表三:
|
宣城經開區開發企業代建公益性項目聯合驗收意見書
|
|||
|
移交項目名稱 |
|
||
|
移交項目概況 |
|
||
|
移交申請單位名稱 |
|
申請時間 |
|
|
項目竣工日期 |
|
質保期時限 |
|
|
項目聯合驗收部門、時間及地點 |
|
||
|
聯合驗收意見 |
|
||
宣城經濟技術開發區管理委員會
(單位公章)
時間:
附表四:
|
宣城經開區開發企業代建公益性項目聯合審批移交表
|
|||
|
移交項目名稱 |
|
||
|
移交項目概況 |
|
||
|
移交申請單位名稱 |
|
申請時間 |
|
|
項目竣工日期 |
|
質保期時限 |
|
|
相關資料情況說明 |
|
||
|
聯合驗收相關情況 說明 |
|
||
|
移交領導小組成員 意見會簽欄 |
|
||
|
領導小組組長/副組長審批意見 |
|
||
附表五:
|
宣城經開區開發企業代建公益性項目移交證書
|
|||
|
移交項目名稱 |
|
||
|
移交項目概況 |
|
||
|
移交申請單位名稱 |
|
申請時間 |
|
|
申請聯系人 |
|
聯系電話 |
|
|
項目開工日期 |
|
質保期時限 |
|
|
項目竣工日期 |
|
質保到期日期 |
|
|
相關資料情況說明 |
|
||
宣城經濟技術開發區管理委員會
(單位公章)
時間:
附表六:
|
宣城經開區開發企業代建公益性項目代建資金釋放審批表
|
|||
|
項目名稱 |
|
||
|
項目概況及規模 |
|
||
|
支付項目進度情況 |
|
本次支付金額(萬元) |
|
|
現場核實意見 |
|
||
|
移交領導小組 辦公室意見 |
|
||
|
移交領導小組成員意見會簽欄 |
|
||
|
財政局意見 |
|
||
|
領導小組組長/副組長審批意見 |
|
||
